Dakoverdracht checklist: oplevering gids

23.05.2026

Checklist voor dakoverdracht en oplevering

Het afronden van een dakproject vereist meer dan alleen een handtekening. Een gestructureerde checklist is essentieel om fouten en gebreken te vermijden. Vanaf de voorlopige oplevering verschuift de verantwoordelijkheid naar jou als opdrachtgever. Controleer daarom zorgvuldig:

  • Documenten zoals het DOE-dossier, garantiecertificaten, en het proces-verbaal van oplevering.
  • Dakinspectie: Controleer dakbedekking, isolatie, dampscherm, dakdetails en afvoersystemen.
  • Functionele tests: Test afvoeren, inspectieluiken en ventilatieopeningen.
  • Nazorg: Meld gebreken direct schriftelijk en voer een eerste onderhoudscontrole uit.

Met een grondige voorbereiding en duidelijke documentatie vermijd je problemen, bespaar je kosten en bescherm je je investering.

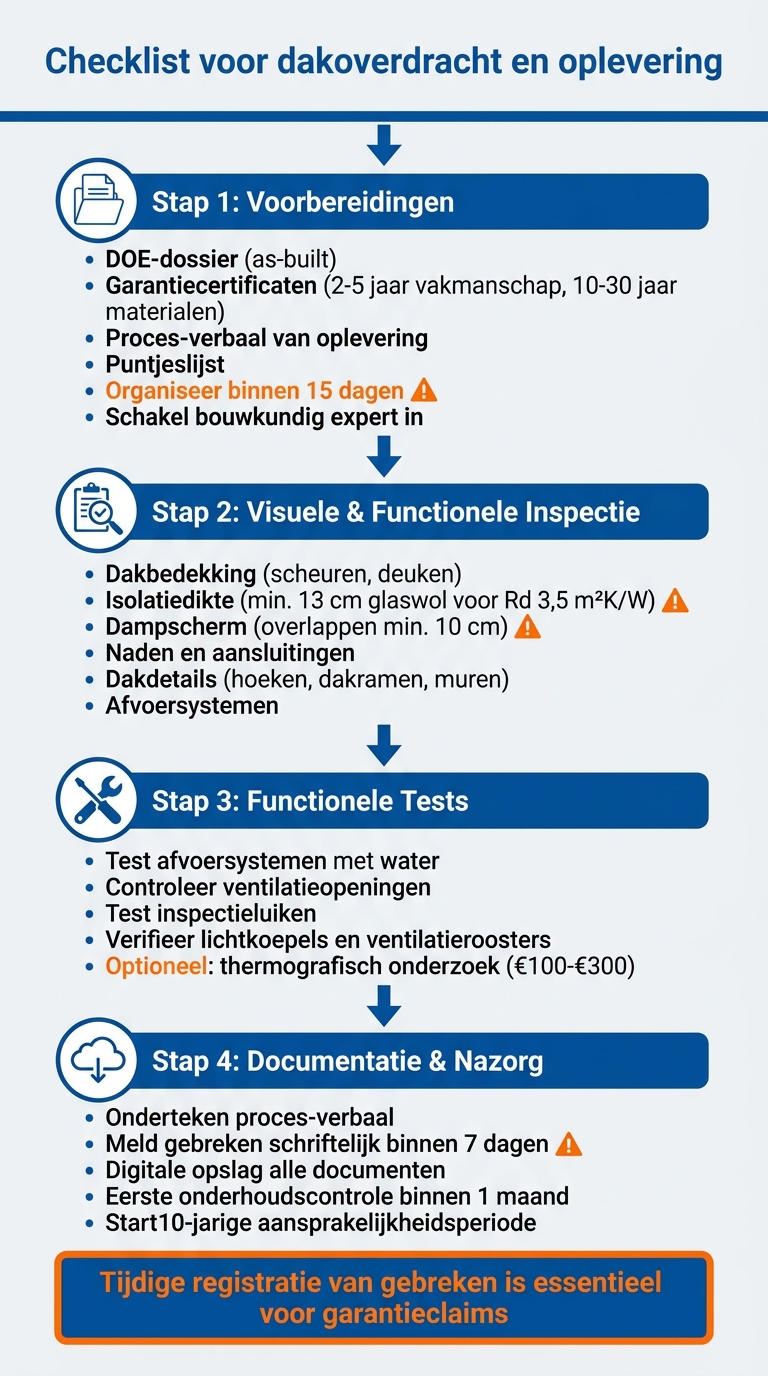

Checklist dakoverdracht: 4 stappen voor succesvolle oplevering
Checklist dakoverdracht: 4 stappen voor succesvolle oplevering

Voorbereidingen voor de voorlopige oplevering

De voorlopige oplevering is een cruciaal moment: vanaf dat ogenblik verschuift de verantwoordelijkheid voor het dak en begint de garantieperiode officieel. Een goede voorbereiding is essentieel om te voorkomen dat belangrijke gebreken over het hoofd worden gezien of dat er documenten ontbreken tijdens de inspectie. Hieronder vindt u de belangrijkste stappen voor een vlotte documentatie en planning.

Benodigde documentatie

Een volledig en correct DOE-dossier (as-built dossier) is onmisbaar voor een correcte overdracht. Dit dossier moet technische fiches, tekeningen en specificaties bevatten van hoe de werken werkelijk zijn uitgevoerd. Controleer ook of de isolatiedikte en Rd-waarden overeenkomen met de offerte. Voor ISDE-subsidies is een minimale Rd-waarde van 3,5 m²K/W vereist, wat gelijkstaat aan ongeveer 13 cm glaswol.

Daarnaast zijn de volgende documenten van groot belang:

  • Garantiecertificaten: De vakmanschapsgarantie is doorgaans 2 tot 5 jaar, terwijl fabrieksgaranties op materialen vaak tussen de 10 en 30 jaar liggen.
  • Proces-verbaal van oplevering (PV): Dit juridische document legt de staat van het dak vast en markeert het begin van de tienjarige aansprakelijkheid.
  • Puntjeslijst: Dit is een lijst met kleine gebreken die geen veiligheidsrisico vormen, maar nog wel moeten worden opgelost.
  • Veiligheids- en gezondheidsdossier: Dit document moet door de veiligheidscoördinator worden afgerond na de voorlopige oplevering.

Met al deze documenten op orde kunt u de oplevering efficiënt plannen en organiseren.

Administratieve en logistieke voorbereiding

De aannemer moet de voorlopige oplevering aanvragen zodra de werken afgerond zijn. Vanaf dat moment heeft u 15 dagen om de officiële opleveringsvergadering te organiseren. Zorg ervoor dat alle betrokkenen aanwezig zijn, zoals de projectmanager, de hoofdaannemer en de werfleider. Het is sterk aan te raden om een bouwkundig expert of gespecialiseerde dakdeskundige in te schakelen. Zij kunnen professionele ondersteuning bieden en voorkomen dat gebreken worden onderschat.

Voorafgaand aan de oplevering is het belangrijk om technische pre-inspecties uit te voeren. Dit helpt om eventuele problemen tijdig te signaleren. Zorg er ook voor dat de werf volledig opgeruimd is en vrij van bouwafval, zodat het dak en alle details grondig geïnspecteerd kunnen worden.

Verwittig uw verzekeringsmaatschappij over de aanstaande overdracht. Bij de voorlopige oplevering stopt namelijk de aansprakelijkheid van de aannemer, en moet de bouwplaatsverzekering (ABR) worden aangepast of stopgezet. Dit moment is ook het startschot voor de vrijgave van de eerste helft van de borgsom of inhoudingsgelden, en het maakt de definitieve facturatie mogelijk.

Visuele en functionele dakinspectie

Na de administratieve voorbereidingen is het tijd voor de daadwerkelijke dakinspectie. Dit is hét moment om te controleren of alle materialen correct zijn aangebracht. Een grondige controle voorkomt dat gebreken pas na oplevering worden ontdekt, wanneer reparaties vaak ingewikkelder en duurder zijn. Laten we beginnen met een nauwkeurige beoordeling van de dakbedekkingsmaterialen.

Inspectie van dakbedekkingsmaterialen

Start met een visuele controle van de dakbedekking. Controleer of de gebruikte materialen, zoals PVC/TPO, EPDM of bitumen, geen zichtbare schade vertonen, zoals scheuren of deuken. Besteed extra aandacht aan de naden tussen platen of rollen. Bij harde isolatieplaten zoals PIR moeten de naden strak aansluiten of correct met tape zijn afgedicht, terwijl bij minerale wol de platen licht tegen elkaar moeten drukken. Gebruik een rolmaat om de materiaaldikte op meerdere plekken te meten. Deze moet overeenkomen met de specificaties in de offerte. Voor ISDE-subsidies is bijvoorbeeld een minimale dikte van 13 cm glaswol nodig om een Rd-waarde van 3,5 m²K/W te halen.

Controleer ook het dampscherm op eventuele beschadigingen door schroeven of spijkers. De overlappen moeten minimaal 10 cm zijn en met speciale tape goed afgedicht. Verifieer of de geleverde materialen en merken overeenkomen met de afspraken in het contract. Eventuele afwijkingen moeten meteen worden vastgelegd met foto’s en schriftelijk worden gemeld aan de aannemer.

Na deze materiaalinspectie richten we ons op de details en aansluitingen van het dak.

Beoordeling van dakdetails

Kwetsbare zones zoals hoeken, dakramen en aansluitingen met muren verdienen extra aandacht. Dit zijn vaak de plekken waar kieren en lekkages ontstaan. Controleer of de materialen tot aan de randen correct zijn doorgetrokken en stevig zijn bevestigd of afgetapet aan het metselwerk. Inspecteer ook de penetraties voor kabels, leidingen en verlichtingsarmaturen. Deze moeten luchtdicht zijn afgewerkt met manchetten of hoogwaardige kit.

Bekijk daarnaast de afvoersystemen. Controleer of deze vrij zijn van verstoppingen en correct zijn geïnstalleerd. Slecht geplaatste goten of blokkades kunnen later wateroverlast veroorzaken. Bij vermoeden van verborgen gebreken kan een thermografisch onderzoek nuttig zijn. Dit onderzoek kost tussen €100 en €300 voor een volledige woning en is vooral effectief in koudere maanden, wanneer temperatuurverschillen beter zichtbaar zijn.

Testen van daktoebehoren

Na de inspectie van materialen en details is het belangrijk om de werking van de daktoebehoren te testen. Controleer of alle ventilatieopeningen vrij zijn en niet per ongeluk bedekt zijn door isolatie of bouwafval. Test de werking van inspectieluiken en controleer of bevestigingen stevig zijn. Bij geïntegreerde accessoires zoals ventilatiesystemen of lichtkoepels is het belangrijk dat de afwerking correct is. Het dampscherm moet hier minimaal 10 cm overlappen en met speciale tape zijn afgedicht.

Een systematische rondgang met een checklist helpt om niets over het hoofd te zien. Dit zorgt ervoor dat alle gebreken binnen de garantieperiode worden aangepakt. De garantie op vakmanschap is meestal 2 tot 5 jaar, terwijl fabrieksgaranties op materialen vaak variëren van 10 tot 30 jaar.

Installatie- en afwerkingsverificatie

Na de visuele inspectie is het tijd voor een functionele controle om de kwaliteit van de uitvoering te bevestigen. Test alle installaties grondig. De voorlopige oplevering is het ideale moment hiervoor, omdat dit het einde van de bouwwerken markeert en de onderhoudsperiode inluidt.

Controle van dakinstallaties

Test de afvoersystemen door water in de goten te gieten. Zorg ervoor dat het water vrij kan wegstromen en dat er geen lekkages zijn. Voor daken met geïntegreerde systemen, zoals ventilatieroosters of lichtkoepels, is het cruciaal dat deze correct werken. Open en sluit alle inspectieluiken om te controleren of de scharnieren soepel bewegen en de afsluitingen waterdicht zijn.

Controleer ook of alle ventilatieopeningen vrij zijn. Geblokkeerde ventilatie kan vochtproblemen veroorzaken, wat op termijn kan leiden tot houtrot. Verifieer daarnaast of de isolatiedikte overeenkomt met de offerte.

Na het testen van de installaties is het belangrijk om aandacht te besteden aan de afwerkingsdetails.

Inspectie van afwerkingsdetails

De afwerking is niet alleen belangrijk voor het uiterlijk, maar ook voor de levensduur van het dak. Controleer of alle randprofielen stevig vastzitten en geen losse delen hebben. Inspecteer de kitvoegen; deze moeten egaal en zonder onderbrekingen zijn aangebracht. Controleer de dakrand grondig op kleine defecten.

"De zichtbare gebreken moeten worden vermeld in het proces-verbaal van de voorlopige oplevering." – FOD Economie

Documenteer alle gebreken in het proces-verbaal. Het kan nuttig zijn om een architect of onafhankelijke expert in te schakelen om technische fouten te identificeren die wellicht over het hoofd worden gezien.

Evaluatie van de structurele staat

Inspecteer de structurele integriteit van het dak. Controleer de verbindingen tussen de isolatie en de dakstructuur. Kieren kunnen thermische spanningen of vochtproblemen veroorzaken. Verifieer dat het dampscherm luchtdicht en continu is, vooral rond doorvoeringen. Zorg dat de overlappen minimaal 10 cm zijn en met speciale tape zijn afgedicht.

De voorlopige oplevering markeert ook het begin van de 10-jarige aansprakelijkheidsperiode van de aannemer met betrekking tot de stabiliteit van de constructie. Als je vermoedt dat er verborgen structurele gebreken zijn, kan een thermografisch onderzoek nuttig zijn. Dit onderzoek, dat tussen de €100 en €300 kost voor een volledige woning, is vooral handig in koudere maanden om koudebruggen of gebrekkige isolatie achter afwerklagen op te sporen.

Documentatie en formele overdracht

Na de technische en structurele controle komt de administratieve afronding van het dakproject aan bod. Het proces-verbaal van voorlopige oplevering legt de staat van de werken vast, bepaalt wanneer de verantwoordelijkheid overgaat en markeert het begin van de garantieperiode. Zorg ervoor dat alle zichtbare gebreken worden genoteerd, want gebreken die niet vermeld worden, vervallen na de overdracht.

Registratie en documentatie

Alle technische documenten moeten verzameld worden in het DOE-dossier. Dit dossier bevat onder meer definitieve uitvoeringsplannen, technische fiches en onderhoudsinstructies, zodat deze beschikbaar blijven voor toekomstig onderhoud of bij geschillen. Voeg geannoteerde foto’s met duidelijke locatieaanduidingen toe en controleer of de gebruikte materialen overeenkomen met de specificaties in de offerte.

Zodra alle documenten gecentraliseerd zijn, kan het formele overdrachtsproces worden afgerond.

Afronding van de overdrachtsdocumenten

Het proces-verbaal wordt een juridisch bindend document zodra het is ondertekend door de opdrachtgever, de aannemer en de architect. Voeg hierbij een opleverlijst toe met alle gebreken die binnen de afgesproken termijn moeten worden opgelost. Neem ook een clausule op waarin staat dat schriftelijke opmerkingen binnen 7 dagen na oplevering moeten worden ingediend; anders wordt het rapport als goedgekeurd beschouwd. De garantiecertificaten dekken de tienjarige aansprakelijkheid voor structurele integriteit en waterdichtheid, naast specifieke fabrieksgaranties die kunnen variëren van 10 tot 30 jaar, afhankelijk van de materialen.

Overdracht van sleutels en onderhoudsplannen

Bij de sleuteloverdracht gaat het risico over naar de opdrachtgever, die vanaf dat moment verantwoordelijk is voor eventuele schade, zoals diefstal of brand. Rooftek biedt een gepersonaliseerd onderhoudsplan dat periodieke inspecties en garanties omvat. Dit plan koppelt technische elementen, zoals afvoersystemen en isolatie, aan de relevante gebruikshandleidingen en technische fiches. Een digitaal dossier zorgt ervoor dat alle cruciale informatie bewaard blijft en maakt toekomstig onderhoud eenvoudiger.

Acties en nazorg na oplevering

Na de officiële oplevering zijn de eerste weken essentieel om eventuele problemen, zoals spleten, onvoldoende isolatie of beschadigde dampschermen, snel te signaleren. Defecten moeten onmiddellijk schriftelijk worden gemeld, bij voorkeur per e-mail en met ondersteunende foto's. Hoe langer u wacht, hoe moeilijker het wordt om aan te tonen dat het om een installatieprobleem gaat, wat uw garantieclaims in gevaar kan brengen. Na deze melding is een systematische controle en digitale opslag van alle bewijsmaterialen de volgende stap.

Eerste onderhoudscontrole

Binnen de eerste maand is een visuele inspectie noodzakelijk. Controleer of de dampscherm-overlappen minimaal 10 cm bedragen, naden correct zijn afgetapet en de isolatie strak aansluit zonder openingen die koudebruggen kunnen veroorzaken. Besteed extra aandacht aan kritieke punten zoals dakranden, muren en raamkozijnen, omdat lekkages daar vaak voorkomen. Zorg er ook voor dat alle ventilatieopeningen vrij blijven om condensatieproblemen te vermijden.

Een handige techniek om verborgen gebreken op te sporen, is thermografie. Dit is vooral nuttig in de winter, wanneer het temperatuurverschil tussen binnen en buiten groot genoeg is om warmteverlies of vocht zichtbaar te maken. De kosten hiervoor liggen tussen €100,00 en €300,00. Rooftek biedt deze dienst als onderdeel van hun onderhoudsplannen, wat helpt om de prestaties op lange termijn te garanderen.

Na de inspectie is het belangrijk om alle bevindingen digitaal vast te leggen en te bewaren voor toekomstige referentie.

Digitale opslag van documenten

Houd alle opleverchecklists, materiaalspecificaties en inspectiefoto's georganiseerd in een centrale digitale opslag, zoals een cloudplatform. Markeer specifieke aandachtspunten met pijlen of cirkels en geef elk waarnemingspunt een uniek nummer. Dit maakt opvolging eenvoudiger en zorgt voor consistentie bij latere discussies of garantieclaims.

Gebruik labels zoals "OK", "NIET OK" of "IN BEHANDELING" om de status van elk probleem duidelijk te maken. Voeg grondplannen toe met exacte locatieaanwijzingen om te laten zien waar een probleem is vastgesteld. Dit digitale archief is niet alleen handig voor toekomstig onderhoud, maar ook essentieel bij verzekeringsclaims of nalevingsaudits. Zorg ervoor dat alle betrokkenen dezelfde dag nog toegang hebben tot de inspectierapporten, zodat de informatie actueel blijft en direct bruikbaar is.

Conclusie

Een succesvolle dakoverdracht begint met een goede voorbereiding en eindigt met zorgvuldige documentatie. Zonder een gestructureerde aanpak riskeren zowel opdrachtgevers als aannemers dure misverstanden, vervallen garantieclaims en structurele problemen die pas na verloop van tijd aan het licht komen.

De kern van een goede overdracht ligt in drie belangrijke stappen: een visuele inspectie om cruciale punten zoals isolatiedikte en overlappen van het dampscherm te controleren, een functionele verificatie om te bevestigen dat de materialen overeenkomen met de offerte en voldoen aan subsidievoorwaarden, en een administratieve afronding waarin alle gebreken schriftelijk worden vastgelegd, inclusief foto’s en exacte locatiebeschrijvingen.

Het is essentieel om gebreken tijdig te registreren, want na de voorlopige oplevering is het niet meer mogelijk om deze aan te kaarten. Controleer daarom opnieuw belangrijke aspecten zoals de isolatiedikte en ventilatie, en rapporteer afwijkingen direct met foto’s via e-mail.

Een digitaal archief met opleverchecklists, materiaalspecificaties en inspectiefoto’s is onmisbaar. Dit dient niet alleen als basis voor toekomstig onderhoud, maar ook voor eventuele verzekeringsclaims. Door alles nauwkeurig te documenteren, beschermt u uw investering en zorgt u ervoor dat het werk voldoet aan de gestelde kwaliteitsnormen.

Met deze aanpak voorkomt u energieverlies, vochtproblemen en langdurige schade. Het resultaat? Een betrouwbaar dak dat voldoet aan alle afspraken en verwachtingen. Deze checklist is daarmee de sleutel tot een zorgvuldige dakoverdracht en een probleemloze oplevering.

FAQs

×

Wat doe ik als ik een gebrek ontdek na de voorlopige oplevering?

Als u na de voorlopige oplevering een gebrek opmerkt, is het belangrijk dit vast te leggen in een proces-verbaal dat u samen met de aannemer ondertekent. Dit document vormt het officiële bewijs van de melding en beschrijft de gebreken zo gedetailleerd mogelijk.

De aannemer krijgt vervolgens een termijn van drie maanden om de vastgestelde gebreken te herstellen. Zorg ervoor dat uw melding volledig en helder is, zodat er geen misverstanden ontstaan en het herstelproces soepel verloopt.

×

Welke documenten moet ik ontvangen bij de dakoverdracht?

Bij de dakoverdracht ontvang je een opleveringsverslag of een checklist. Dit document bevat een gedetailleerd overzicht van alle controlepunten en de documentatie van het uitgevoerde werk. Het is belangrijk om te controleren of alles correct en volledig is ingevuld. Zo zorg je ervoor dat de kwaliteit van het werk en de gemaakte afspraken helder en goed gedocumenteerd zijn.

×

Wanneer schakel ik best een dakexpert in bij de oplevering?

Het inschakelen van een dakexpert bij de oplevering is altijd een slimme zet. Zo kunnen mogelijke gebreken of fouten in de installatie vroegtijdig worden vastgesteld en opgelost, zeker binnen de garantieperiode. Dit helpt om latere problemen te vermijden en garandeert dat het dak aan de verwachte kwaliteit voldoet.
